2023年3月末に竣工しました。

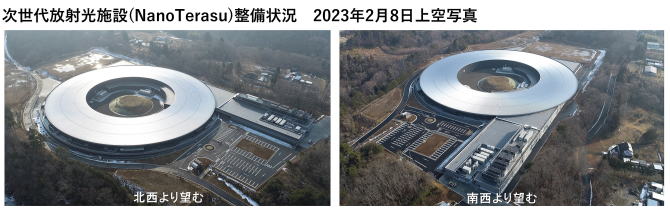

建屋写真 これまでの「工事の予定と状況」はこちらの建設状況記録から閲覧できます。

基本建屋

上棟式

上棟式

2021年5月19日に上棟式を開催しました。

上棟式とは工事が棟上げ(むねあげ)まで終了したところで執り行う行事で、鉄骨の最終梁の設置にあたって順調な工事進捗を祝うとともに、今後の工事安全を祈願しました。

立柱式

立柱式

2021年1月26日に建築催事のひとつである立柱式を開催しました。

基本建屋の鉄骨柱の1本目の建込みにあたり、施工に用いる重機も含めて「清め之儀」を実施して工事安全を祈願しました。

起工式

起工式 鍬入れ 起工式 挨拶

2020年3月27日に基本建屋新築工事に着手しました。

4月22日には新型肺炎の感染拡大、緊急事態宣言の発令を勘案し、出席者を可能な限り限定するとともに、出席者間のスペースを一定以上確保するなど、新型肺炎の感染拡大防止に最大限配慮する形で起工式を開催いたしました。
工事は、2023年3月末に終了する予定としています。

次世代放射光施設基本建屋計画概要書(2020年10月)[PDF]

敷地造成工事

安全祈願祭

安全祈願祭

2019年3月28日に東北大学青葉山新キャンパス内で敷地造成工事に関する各種申請・許認可が終了したことから、造成工事に着手しました。

安全に十分に配慮して工事を進めました。

工事竣工

敷地造成工事は、法令・条例に伴う検査に合格し2020年11月30日に竣工いたしました。

着工前

着工前(2019.03)

第一工区竣工

第一工区竣工(2020.03)

第二工区竣工

第二工区竣工(2020.11)

工事の概要

工期: 平成31(2019)年1月25日~令和2(2020)年11月30日

施工店: 株式会社 橋本店

設計・施工管理: アジア航測株式会社

敷地造成 造成面積: 60,795m2(切土 49,320m2、盛土11,475m2)
造成土量:156,045m3(掘削141,630m3、盛土14,415m3)
伐採:400本
構内道路他撤去 構内通路7号:撤去
アスファルト舗装(t=5cm):延長416.4m,幅員6.0m
L型側溝,街渠桝,車止め,エコトンネル撤去
構内道路付替 構内通路7号付替
アスファルト舗装(t=5cm)、延長448m、幅員6.0m
L型側溝、街渠桝、歩車道境界ブロック設置
管理用道路新設 砕石舗装(t=20cm)、幅員4.0~6.0m
延長435.24m
雨水・汚水設備撤去 雨水排水管(HP)L=318.6m、汚水排水管(VU,DIP)L=359.7m、人孔20基他撤去
雨水排水設備復旧 雨水排水管(HP,VU)∑L=295.3m、人孔16基、取付管6個所他設置
電気設備撤去・復旧 高圧・外灯・動力・防犯ケーブル、ハンドホール、道路用外灯、セキュリティーポール等
給水設備撤去・復旧 給水管L=370.0m、バルブ設置
緑化 張芝A=5,413m2
